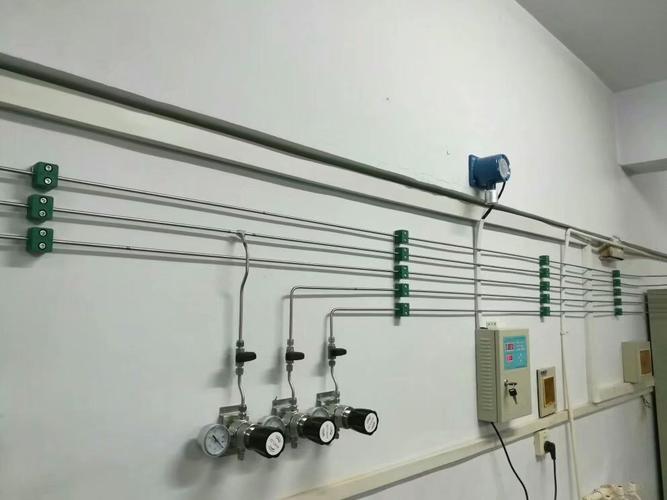

實驗室氣路系統的設計與安裝需嚴格遵循安全規范、行業標準及實際使用需求,確保氣體輸送穩定、安全且符合實驗要求。
一、需求分析與規劃
1.氣體種類與用量核算
明確實驗室所需氣體類型、純度等級及瞬時流量和持續供氣時間。
2.空間布局優化
氣源區選址:
易燃氣體需獨立防爆間,與助燃氣體間距≥5米。
腐蝕性氣體(氯氣)遠離精密儀器區。
管道走向設計:
遵循“最短路徑、最少彎折”原則,主管道坡度≥1:100,確保冷凝液排放。
檢修空間預留:
閥門兩側預留≥50cm操作空間,壓力表安裝角度傾斜15°,減少讀數誤差。
3.安全風險評估
環境因素:若實驗室500米內有污染源,需采用316L不銹鋼管道并增加防腐涂層。
應急預案:
設置氣體泄漏報警器,配備緊急切斷閥及強制排風系統。
氫氣、氧氣管道需導除靜電,接地措施符合國家規范。
二、材料選型與采購
1.管道材質規范
高純氣體:優先選用BA級無縫不銹鋼管,內表面粗糙度Ra≤0.4μm,焊接后需5N高純氮氣吹掃。
腐蝕性氣體:采用PTFE或PVDF管,通過ASTM D1457標準耐化學腐蝕測試。
末端低壓管道:可選EP級銅管,但避免與氨氣接觸。
2.閥門與接頭標準
閥門類型:
高壓氣體采用金屬密封球閥。微量調節場合選用針閥。
連接方式:
高壓管道采用卡套連接,低壓管道用VCR接頭。焊接接頭需X射線探傷檢測。
標識管理:
管道標注氣體名稱、流向箭頭及危險等級,標識耐候性滿足ISO 9227鹽霧測試720小時無脫落。

三、施工安裝流程
1.施工前準備
設計審查:確保圖紙符合GB50016、GB50235等規范,并滿足業主需求。
材料采購:驗證管材、閥門、儀表的質量證書,如316L不銹鋼管道需提供ASTM A312標準認證。
團隊培訓:施工團隊需具備壓力管道安裝資質,并進行安全規程培訓。
2.管道安裝規范
切割與彎管:
使用專用切管機切割,切口垂直度≤0.5°。
彎管器彎曲半徑≥5倍管徑,禁止徒手彎折。
支架固定:
每1.5米設置管夾,穿墻處加裝鋼制套管并填充防火巖棉。
支架防腐處理達ISO 12944 C4級。
坡度控制:水平管道坡向排水點,坡度誤差≤±0.5%,冷凝液排放口安裝U型彎。
3.系統凈化與測試
預處理吹掃:安裝前用5N氮氣以10m/s流速吹掃管道30分鐘,白布檢測無雜質。
強度試驗:試壓壓力為設計壓力的1.5倍,保壓30分鐘無泄漏。
氣密性檢測:
采用氦質譜檢漏儀或肥皂水涂刷法。腐蝕性氣體管道需進行100%氦檢漏。
4.關鍵設備安裝
減壓閥:安裝方向與氣體流向一致,出口壓力波動范圍≤±1%,配備壓力表。
過濾器:
氣源入口安裝0.01μm級顆粒過濾器,末端用氣點加裝0.001μm級終端過濾器。壓差≥0.1MPa時更換濾芯。
流量計:選用熱式質量流量計,安裝于水平直管段上游≥10倍管徑、下游≥5倍管徑處。
四、驗收與運維
1.驗收標準
文件審核:提交管道材質證書、焊接記錄、探傷報告、壓力測試曲線等完整資料。
功能測試:模擬實際工況連續運行72小時,監測壓力穩定性(波動≤±2%)、流量精度(誤差≤±1.5%)。
2.安全檢查:
緊急切斷閥響應時間≤2秒,報警器聯動排風系統啟動時間≤5秒。氫氣管道需進行氧含量分析(≤0.5%體積)和置換驗證。
3.日常維護
巡檢周期:
每日檢查壓力表讀數,每周檢測泄漏點,每月清洗過濾器,每季度校驗儀表精度。
4.鋼瓶管理:
采用智能鋼瓶柜記錄用氣量、剩余壓力及更換時間;危險氣體實行雙人雙鎖管理。
應急演練:每半年組織一次氣體泄漏應急演練,訓練關閉氣源、啟動排風、疏散人員等操作。
專業的氣路系統是實驗室的“生命線”,前期投入10%的額外成本進行優化設計,可避免后期數百倍的安全風險和維護成本。務必選擇具有實驗室專項資質的工程服務商合作。
